Baustelleninformation Regenüberlaufbecken im Aspich
Auf der Baustelle zum Neubau des Regenüberlaufbeckens im Aspich haben die Arbeiten in den vergangenen Wochen personal- und witterungsbedingt geruht.
Diese Woche werden die Arbeiten mit den Rohrgrabenarbeiten zur Verlegung der Rechteckprofile fortgeführt. Anfang März ist vorgesehen, die weiteren Rechteckprofile mittels Mobilkran zu versetzen.

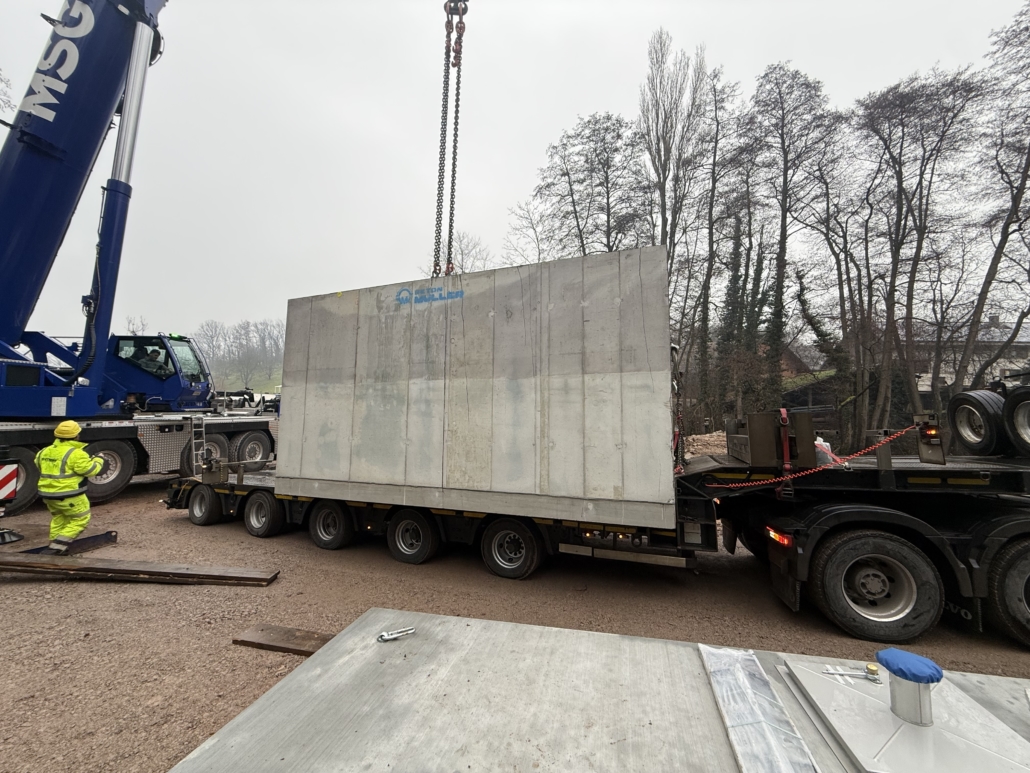

Insgesamt umfasst der zu bauende Stauraumkanal ca. 80 m, das entspricht 61 Rechteckprofilen. 13 Profile sind bereits versetzt, sieben weitere Profile befinden sich derzeit auf der Baustelle, diese werden voraussichtlich kommenden Dienstag, 03.03.2026 versetzt. Die weiteren 41 Profile werden sukzessive nach Fertigstellung durch das Betonsteinwerk Müller angeliefert und versetzt.
Nach derzeitiger Planung sollen bis Mitte/Ende März sämtliche Rechteckprofile versetzt sein. Die Maßnahme befindet sich somit weiterhin im vorgesehenen Zeitplan.
Für eventuelle Beeinträchtigungen während der weiteren Bauphase bitten wir um Verständnis.
